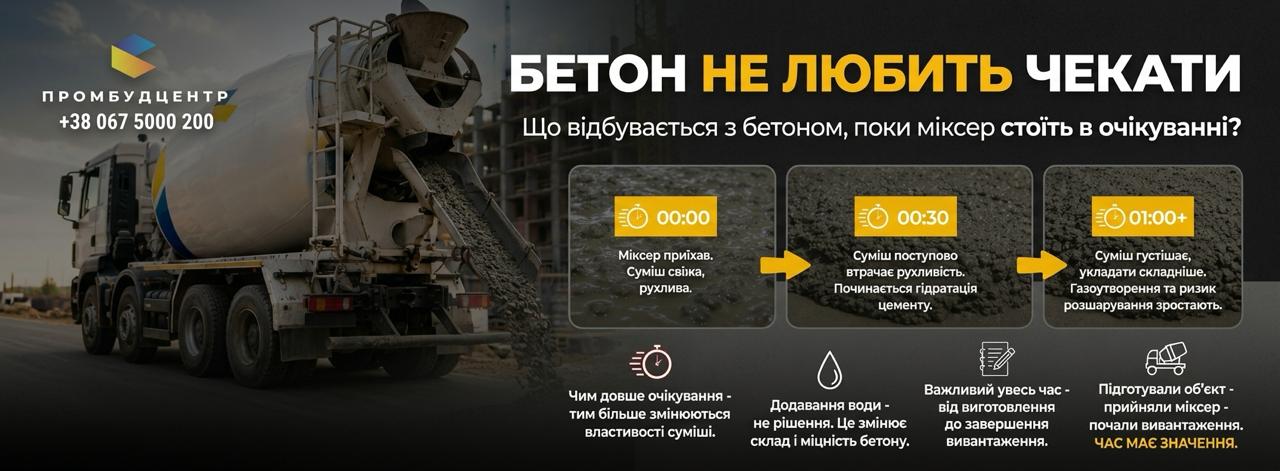

Міксер під’їхав на об’єкт, але вивантаження ще не почалося – можливо, не готова опалубка, затримується бригада або перед машиною стоїть черга. Здається, що бетон просто чекає своєї черги без жодних змін. Насправді, у барабані в цей момент триває активний хімічний процес, який безпосередньо впливає на те, яку суміш отримає будівельний майданчик через двадцять чи сорок хвилин.
Розуміння того, що відбувається з бетоном під час простою, дозволяє забудовнику й прорабу правильно організувати прийом машини та уникнути ситуацій, коли партія втрачає потрібні характеристики ще до того, як потрапить в опалубку. Нижче – детально про хімію процесу, допустимі часові межі та практичні кроки, які мінімізують ризики простою.
Гідратація цементу не зупиняється навіть у дорозі
З моменту, коли вода контактує з цементом на заводі, запускається реакція гідратації – цементні зерна вступають у взаємодію з водою, утворюючи кристали гідросилікату кальцію (C-S-H), які згодом і формують міцний камінь. Ця реакція не має «паузи»: вона триває безперервно з моменту замішування до повного тверднення бетону, незалежно від того, їде машина по дорозі, стоїть у черзі на об’єкті чи вже вивантажується в опалубку.
Барабан автобетонозмішувача обертається саме для того, щоб уповільнити цей процес механічно – постійний рух зберігає однорідність бетонної суміші і частково стримує втрату рухливості, але зупинити хімію він не здатен. Що довше триває очікування, то більше цементного тіста переходить у зв’язаний стан, то менше вільної води залишається для збереження пластичності суміші. Зовні це проявляється поступовим загустінням: суміш, яка на заводі мала рухливість P3–P4, після сорока-п’ятдесяти хвилин очікування може візуально й на дотик відповідати вже P1–P2.
Швидкість гідратації залежить від кількох факторів, які варто враховувати при плануванні доставки:
- Температура повітря – влітку при +25…+30 °C реакція прискорюється в кілька разів порівняно з осіннім чи весняним періодом.
- Наявність хімічних добавок – пластифікатори й уповільнювачі схоплювання спеціально подовжують «робоче вікно» суміші.
Чому не можна просто долити воду
Коли суміш почала густіти, найпростішим рішенням здається долити трохи води безпосередньо в барабан – консистенція відновлюється буквально за хвилину. Це поширена практика на об’єктах, і саме вона найчастіше псує вже оплачену партію бетону.
Кожен рецепт бетонної суміші розраховується під конкретне водоцементне співвідношення (В/Ц) – саме воно визначає майбутню міцність, морозостійкість і водонепроникність готової конструкції. Додаткова вода, введена на об’єкті, збільшує це співвідношення понад проєктне значення, і наслідки такого втручання прораховуються заздалегідь у будь-якому нормативному документі з бетонних робіт:
| Наслідок додавання води | Механізм впливу |
| Зниження класу міцності | Надлишкова вода утворює після випаровування капілярні пори, які послаблюють структуру каменю |
| Падіння морозостійкості (F) | Збільшена пористість дає більше місця для замерзання вологи всередині конструкції |
| Розшарування суміші | Заповнювач і цементне тісто розділяються під час транспортування зайвої рідкої фази |
| Тріщиноутворення при твердненні | Підвищена усадка через випаровування надлишкової вологи з поверхневого шару |
Лабораторний паспорт якості, який видається на партію бетону, відповідає рецептурі, розрахованій на заводі. Будь-яке втручання в склад суміші на об’єкті фактично анулює гарантії виробника на відповідність заявленій марці, навіть якщо зовні розчин виглядає цілком робочим.
Скільки часу є на вивантаження без втрати якості
Нормативні документи (зокрема ДСТУ Б В.2.7-96-2000 та європейський стандарт EN 206, на який орієнтуються сучасні виробники) встановлюють орієнтовний час транспортування та вивантаження товарного бетону – зазвичай до 90 хвилин з моменту замішування за нормальної температури повітря. Цей інтервал не є жорсткою межею для всіх випадків: він скорочується в спеку і може подовжуватися при використанні уповільнювачів схоплювання, які спеціально вводяться в рецептуру для об’єктів з довгою логістикою чи складним графіком заливки.
Орієнтовна динаміка стану суміші після замішування виглядає так:
- 0–30 хвилин – суміш зберігає паспортну рухливість, вивантаження і укладання проходять без обмежень.
- 30–60 хвилин – початок помітної втрати пластичності, особливо за теплої погоди; барабан продовжує обертатися на підвищених обертах для підтримки однорідності.
- 60–90 хвилин – суміш густіє, укладання ускладнюється, зростає ризик утворення холодних швів при стикуванні з наступною партією.
- понад 90 хвилин – без спеціальних добавок партія може вважатися такою, що втратила проєктні властивості, і виробник вправі не гарантувати відповідність марці.
Саме тому диспетчери бетонних заводів завжди уточнюють точний час готовності об’єкта перед відправкою машини – інтервал відліку починається не з моменту виїзду, а з моменту замішування на заводі.
Як мінімізувати простій міксера на об’єкті
Відповідальність за збереження якості суміші розподіляється між виробником і замовником: перший відповідає за правильну рецептуру та справний стан техніки, другий – за готовність майданчика до прийому бетону. Практика показує, що більшість випадків простою пов’язані саме з організаційними моментами на об’єкті, а не з логістикою заводу.
Що варто перевірити до виклику машини:
- Опалубка й армування повністю готові – жодних доробок безпосередньо перед заливкою.
- Під’їзні шляхи вільні – особливо актуально взимку чи після дощів, коли ґрунтова дорога може не витримати вагу гружень міксера.
- Бригада на місці й розподілені ролі – хто приймає лоток, хто розрівнює, хто вібрує суміш.
- Узгоджено кількість і послідовність машин – при об’ємній заливці варто заздалегідь обговорити з диспетчером інтервали між рейсами, щоб уникнути як простою, так і утворення холодних швів через розрив у часі.
- За потреби – замовлена подача бетононасосом – якщо об’єкт має складний рельєф або висоту, подача насосом суттєво пришвидшує вивантаження порівняно з лотком.
Замовляючи бетон у виробника з власним автопарком і диспетчерською службою, забудовник отримує додатковий рівень контролю: технічні фахівці заздалегідь узгоджують графік відвантаження, підбирають марку з урахуванням часу в дорозі та за потреби коригують рецептуру уповільнювачами. Купити бетон з таким рівнем супроводу – практична гарантія того, що суміш прибуде на майданчик у стані, який відповідає паспорту якості, а не втратить властивості через непередбачений простій.
Висновок від спеціалістів ПромБудЦентр
Гідратація цементу триває безперервно з моменту замішування, тому час очікування міксера на об’єкті напряму впливає на кінцеву якість бетонної конструкції. Долив води для відновлення пластичності суміші порушує проєктне водоцементне співвідношення і знижує міцність, морозостійкість та довговічність готового виробу – цей крок не компенсує втрачений час, а створює новий ризик. Єдиний надійний спосіб зберегти паспортні характеристики бетону – скоротити простій до мінімуму: підготувати об’єкт заздалегідь, узгодити точний графік подачі машин з диспетчером і за потреби використовувати спеціальні добавки, розраховані під конкретні умови доставки.
